Rakentaminen & Urakat

Takuuajan tarkistuslista Excel Pohja

Ilmainen Excel-pohja rakennus- ja remonttikohteiden takuuajan puutteiden, korjausten, määräpäivien ja kustannusten seurantaan.

2026-07-25
358 latausta
4.8/5 keskiarvosana
Lataa pohja

Takuuajan tarkistuslista Excel Pohja kokoaa rakennus- tai remonttikohteen puutteet, korjaukset, määräpäivät ja kustannukset yhteen taulukkoon. Pohjassa on Takuuseuranta-välilehti yksittäisten kohteiden kirjaamiseen, Yhteenveto koontiin ja Ohje käytön tueksi. Näet myös jäljellä olevat päivät ja korjausasteen.

Pohja sopii esimerkiksi rakennusliikkeen toimistovastaavalle, isännöitsijälle, urakoitsijalle ja taloyhtiön hallitukselle. Kun takuukohteita on useita, muistikuva sähköposteista ei riitä: yksi puuttuva määräpäivä voi siirtää korjauksen kustannukset sinun vastuullesi.

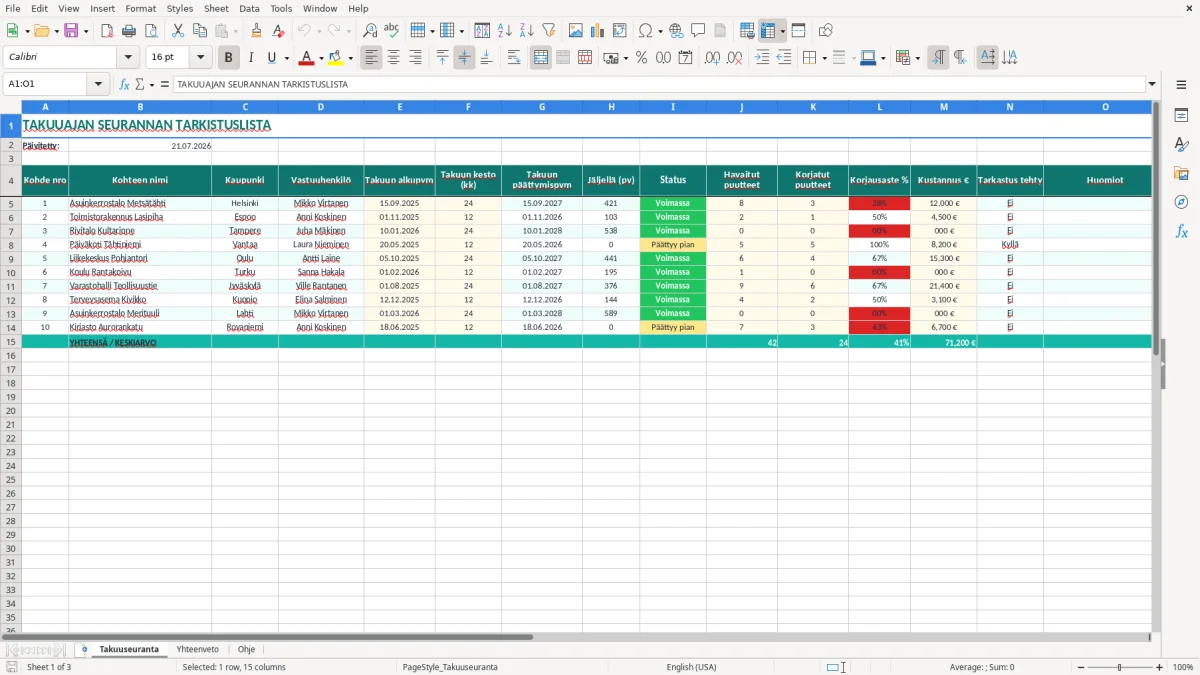

Kuvakaappaus 1: välilehti Takuuseuranta - Excel-pohja takuuajan seurannan tarkistuslista excel pohja
Kuva 1: Välilehti "Takuuseuranta"

Tämän Excel-pohjan tärkeimmät hyödyt

  • Takuuajan päättymispäivä lasketaan näkyviin alkupäivän ja keston perusteella.
  • Näet jokaisesta kohteesta jäljellä olevat päivät ilman erillistä kalenterilaskentaa.
  • Havaitut ja korjatut puutteet muuttuvat automaattisesti korjausasteeksi.
  • Kustannukset kirjataan euroina kohdekohtaisesti, joten takuukorjausten kokonaismäärä on helppo tarkistaa.
  • Status-sarake auttaa erottamaan avoimet, käynnissä olevat ja valmiit tarkastukset.
  • Tarkastus tehty -kenttä vähentää riskiä, että kohde jää kokonaan dokumentoimatta.
  • Yhteenveto-välilehti antaa johdolle nopean kuvan kohteiden tilanteesta ilman rivien selaamista.

Vaihe vaiheelta -ohje

  1. Vaihe 1 — Avaa Takuuseuranta-välilehti. Syötä jokaiselle kohteelle kohdenumero, nimi, kaupunki ja vastuuhenkilö.
  2. Vaihe 2 — Kirjaa takuun alkupäivä ja kesto kuukausina. Esimerkiksi 15.09.2025 alkava 24 kuukauden takuuaika päättyy 15.09.2027.
  3. Vaihe 3 — Merkitse havaitut puutteet ja korjatut puutteet lukumäärinä. Syötä nollat silloin, kun puutteita ei ole, älä jätä laskennan kannalta olennaisia soluja tyhjiksi.
  4. Vaihe 4 — Päivitä kustannus euroina ja kirjoita Huomiot-sarakkeeseen esimerkiksi reklamaation päiväys, aliurakoitsija tai sovittu uusintatarkastus.
  5. Vaihe 5 — Merkitse Tarkastus tehty -kenttään tarkastuksen toteutuminen ja päivitä Status aina työmaakierroksen jälkeen.
  6. Vaihe 6 — Tarkista Yhteenveto-välilehti ennen kuukausittaista kokousta tai takuukatselmusta. Ohje-välilehti toimii muistilistana, jos palaat tiedostoon pitkän tauon jälkeen.

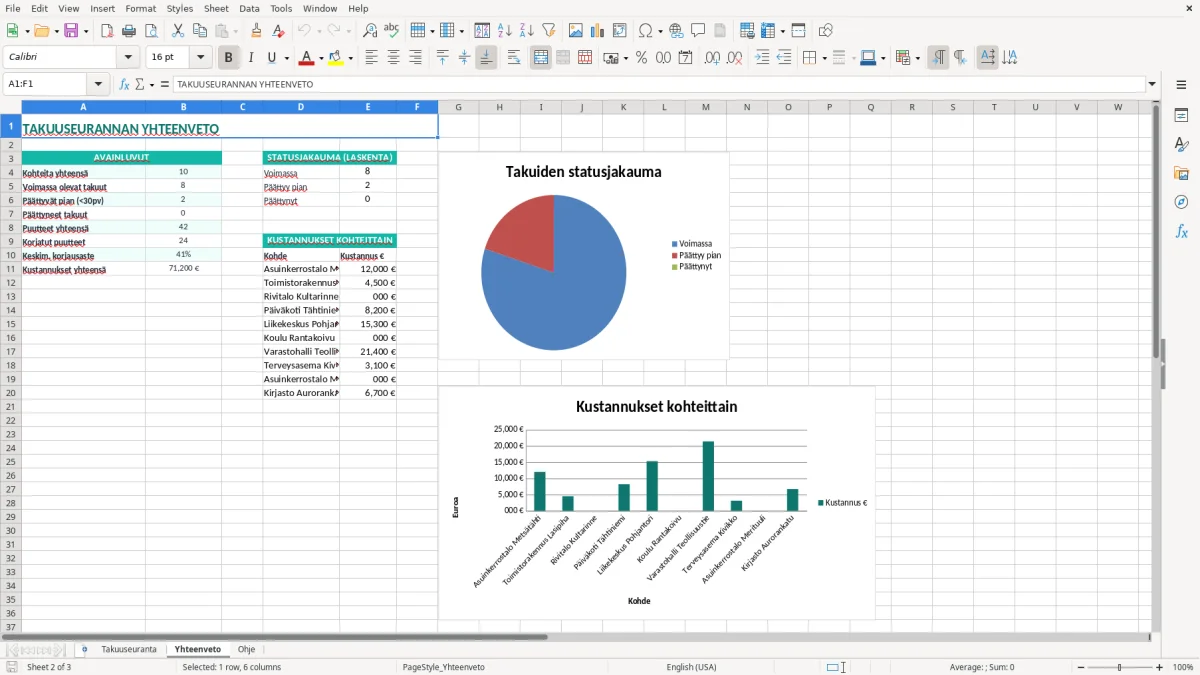

Kuvakaappaus 2: välilehti Yhteenveto - Excel-pohja takuuajan seurannan tarkistuslista excel pohja
Kuva 2: Välilehti "Yhteenveto"

Pohjan ominaisuudet

Takuuseuranta-välilehden 15 saraketta kattavat kohteen perustiedot, määräpäivät, puutteet, kustannukset ja huomiot.
Takuun alkupvm, Takuun kesto (kk) ja Takuun päättymispvm muodostavat selkeän aikaketjun.
Jäljellä (pv) kertoo numeerisesti, kuinka paljon takuuaikaa on jäljellä.
Status-kenttä tekee avoimien takuutehtävien suodattamisesta nopeaa.
Korjausaste % näyttää korjattujen puutteiden osuuden havaituista puutteista.
Keltaisella syöttöalueella erotetaan käyttäjän täytettävät tiedot laskennallisista soluista.
Teal-sävyinen otsikkorivi, reunukset ja tekstin rivitys tekevät 15 sarakkeen taulukosta luettavan myös tulostettuna.

Näin käytät Excel-pohjaa takuukohteiden hallintaan

Takuuajan seuranta kuuluu käytännössä rakennusliikkeen työnjohtajalle, rakennusliikkeen toimistovastaavalle, isännöitsijälle ja taloyhtiön hallitukselle. Tarve syntyy erityisesti vastaanottotarkastuksen jälkeen, kuukausittaisella työmaakierroksella ja ennen takuukatselmusta, jolloin avoimet puutteet pitää pystyä osoittamaan kohdekohtaisesti.

Esimerkiksi kirvesmiesyrityksellä voi olla neljä työntekijää ja kuusi samanaikaista remonttikohdetta. Jos jokaisessa kohteessa on keskimäärin kahdeksan havaittua puutetta, seurattavana on 48 korjausasiaa; sähköpostiketjuista määräpäivien tarkistaminen vie helposti tunnin viikossa.

Kohteen perustiedot yhdelle riville

Takuuseuranta-välilehden (kuva 1) sarakkeet alkavat kohdenumerosta, kohteen nimestä, kaupungista ja vastuuhenkilöstä. Sen jälkeen tulevat Takuun alkupvm, Takuun kesto (kk), Takuun päättymispvm, Jäljellä (pv) ja Status. Yksi rivi vastaa yhtä takuukohdetta, joten voit suodattaa esimerkiksi Helsingin kohteet tai tietyn vastuuhenkilön työt.

Jos kohteen takuun alkupäivä on 01.10.2025 ja kesto 24 kuukautta, päättymispäivä on 01.10.2027. Kun jäljellä on 45 päivää, kohde kannattaa nostaa seuraavan kokouksen työlistalle eikä odottaa viimeiseen viikkoon.

Puutteet ja raha samaan näkymään

Havaitut puutteet, Korjatut puutteet, Korjausaste %, Kustannus €, Tarkastus tehty ja Huomiot muodostavat käytännön työlistan. Yhteenveto-välilehti (kuva 2) kokoaa tilanteen johdolle, ja Ohje-välilehti (kuva 3) muistuttaa, mitä tietoja Takuuseuranta-välilehdelle kirjataan.

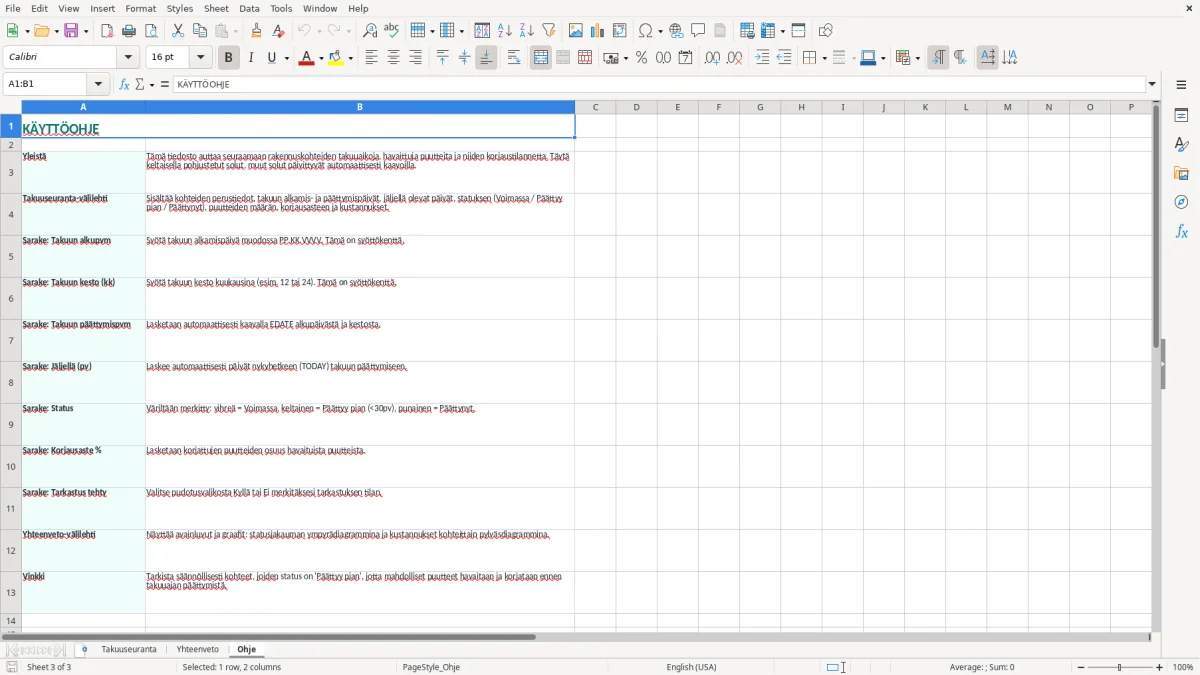

Kuvakaappaus 3: välilehti Ohje - Excel-pohja takuuajan seurannan tarkistuslista excel pohja
Kuva 3: Välilehti "Ohje"

Mitä takuuajan seurannasta pitää tietää Suomessa

Suomessa ei ole yhtä kaikille rakennusurakoille automaattisesti samaa takuuaikaa. Yritysten välisessä rakennusurakassa sopimukseen on usein liitetty YSE 1998 -ehdot, joissa takuuaika on tyypillisesti kaksi vuotta, ellei urakkasopimuksessa ole sovittu toisin. Siksi Takuuseuranta-välilehdelle kirjataan aina juuri sopimuksessa ilmoitettu alkupäivä ja kesto.

YSE-ehtojen mukainen takuu ei poista urakoitsijan velvollisuutta reagoida virheisiin. Takuuaikana tilaajan pitää ilmoittaa havaitusta virheestä kohtuullisessa ajassa ja antaa urakoitsijalle mahdollisuus korjata se. Piileviin vakaviin virheisiin voi liittyä erillinen vastuu, mutta sitä ei pidä merkitä automaattisesti tavalliseksi kahden vuoden takuuksi.

Dokumentoi reklamaatio, ei vain havaintoa

Kirjaa Huomiot-sarakkeeseen vähintään havaintopäivä, reklamaation päiväys, sovittu toimenpide ja vastuullinen urakoitsija. Valokuvien, vastaanottopöytäkirjan, työmääräyksen ja laskun säilyttäminen erillään Excelistä on järkevää, sillä taulukko on seurantaväline eikä yksin täydellinen näyttö virheen sisällöstä.

Esimerkiksi 3 000 €:n kosteuskorjaus ja 450 €:n jälkityö muodostavat 3 450 €:n seurattavan kustannuksen. Kustannus € -sarakkeeseen kirjataan tällöin 3 450,00 €; laskun numero ja toimittaja voidaan lisätä Huomiot-sarakkeeseen.

Yritys- ja kuluttajakauppa eivät ole sama asia

Kuluttajalle myytäessä myyjän vastuu perustuu kuluttajansuojalakiin, eikä vapaaehtoinen takuu rajoita virhevastuuta sen voimassaolon päätyttyä. Yrityskaupassa sopimusehdot, urakka-asiakirjat ja mahdolliset YSE 1998 -ehdot ratkaisevat enemmän. Käytännössä kannattaa valita sopimuskohtainen määräaika Exceliin, ei käyttää kaikille kohteille oletuksena 24 kuukautta.

Nämä takuuseurannan virheet tulevat kalliiksi

Takuuajan seurannassa kallein virhe ei yleensä ole väärä Excel-kaava vaan se, että havainto jää ilman päiväystä ja vastuuhenkilöä. Jos 8 000 €:n korjausvaatimus esitetään vasta takuukatselmuksen jälkeen ilman valokuvia tai ilmoitusketjua, asian selvittäminen voi vaatia useita työpäiviä ja lopputulos jää epävarmaksi.

Alkupäivä kirjataan väärästä tapahtumasta

Vastaanottotarkastus, luovutus ja viimeinen puutekorjaus eivät aina ole sama päivä. Jos 24 kuukauden takuuaika alkaa sopimuksen mukaan vastaanotosta 15.09.2025, mutta syötät alkupäiväksi 01.10.2025, annat itsellesi 15 päivää liikaa aikaa. Kun kohteessa on 12 000 €:n avoin korjaus, virheellinen määräpäivä voi vaikuttaa suoraan neuvotteluasemaan.

Väärä kesto on toinen tavallinen ongelma. 12 kuukautta ja 24 kuukautta näyttävät pieneltä syöttövirheeltä, mutta se voi siirtää päättymispäivää kokonaisella vuodella.

Korjausaste näyttää hyvältä, vaikka työ on kesken

Jos havaitut puutteet ovat 10 ja korjatut puutteet 9, korjausaste on 90 %. Se ei kuitenkaan tarkoita, että kohde olisi valmis: viimeinen puute voi olla esimerkiksi vesivuoto tai palokatko, jonka merkitys on suurempi kuin yhdeksän kosmeettisen huomion yhteensä.

Älä siis käytä Korjausaste %-lukua ainoana päätöskriteerinä. Tarkista aina Havaitut puutteet, Korjatut puutteet, Status ja Huomiot yhdessä sekä varmista, että Tarkastus tehty on merkitty vasta todellisen jälkitarkastuksen jälkeen.

Kustannukset jäävät urakoitsijakohtaisesti epäselviksi

Jos takuukorjausten laskut kirjataan vain kirjanpitoon, yhden kohteen kustannus ei erotu. Esimerkiksi neljän kohteen yhteissumma 6 400 € voi sisältää yhden poikkeuksellisen 4 500 €:n korjauksen, joka pitäisi käsitellä erikseen sopimus- ja laatupalaverissa.

Yksittäisen poikkeavan 4 500 €:n korjauksen erottaminen onnistuu vain, kun sen pohjaksi on tehty selkeä tarjouslaskenta, jolloin urakoitsijakohtaiset kustannukset eivät jää piiloon yhteissummaan.

Tee takuuseurannasta kuukausittainen rutiini

Takuuajan seuranta toimii parhaiten, kun päivität tiedoston samaan aikaan kuin jonkin jo olemassa olevan hallintorutiinin. Rakennusliikkeessä sopiva hetki on viikoittainen työmaakokous; taloyhtiössä kuukausittain ennen hallituksen kokousta ja uudelleen ennen takuukatselmusta.

Pidä päivitys lyhyenä mutta pakollisena

Varaa 15 minuuttia per kohde. Jos seurattavana on kahdeksan kohdetta, viikkokierros vie noin kaksi tuntia, mutta samalla huomaat nopeasti 30 päivän sisällä päättyvät takuuajat ja avoimet kustannukset.

  • Suodata Takuuseuranta-välilehdeltä vastuuhenkilö ja käy hänen kohteensa läpi.
  • Päivitä puutemäärät, kustannus, status ja tarkastuksen toteutuminen heti työmaakierroksen jälkeen.
  • Merkitse Huomiot-sarakkeeseen seuraava konkreettinen tehtävä ja päivämäärä.
  • Käy Yhteenveto-välilehti läpi kokouksen alussa, älä vasta kokouksen jälkeen.

Arkistoi kuukausiversiot

Tallenna tiedosto esimerkiksi muodossa Takuuseuranta_2026-07-21.xlsx ja säilytä vanhat versiot erillisessä kansiossa. Näin näet, milloin puute lisättiin, milloin se luvattiin korjata ja miten kustannus muuttui.

Excel-pohja riittää, kun kohteita on muutamia kymmeniä ja käyttäjiä yksi tai kaksi. Kun rivejä kertyy satoja, useat henkilöt muokkaavat tiedostoa samanaikaisesti tai tarvitset valokuvien, reklamaatioiden ja työmääräysten yhteisen arkiston, siirry rakennusalan projektinhallinta- tai taloushallinto-ohjelmaan. Älä kuitenkaan vaihda järjestelmää vain siksi, että yksi kuukausipäivitys tuntuu työläältä: ensin vakioi tämä 15 minuutin rutiini.

Kun tämä 15 minuutin rutiini on vakioitu, seuraava luonteva askel on pitää samaan kokonaisuuteen kuuluvat havainnot järjestyksessä työmaapäiväkirjan ylläpito -pohjalla.

Usein kysytyt kysymykset tästä pohjasta

Lataa
Tiedostomuoto Excel (.xlsx)
Yhteensopivat ohjelmat Excel, Google Sheets, LibreOffice
Hinta Ilmainen
Lataa nyt
